國家電投信豐電廠2×1000MW機組工程
1/11/2026 11:14:36 AM
本工程位于江西省贛州市,是國家電力投資集團在華中地區布局的重要能源項目,新建兩臺1000MW超超臨界二次再熱燃煤發電機組。集團公司承建其一期擴建場地的全部基礎工程(I標段)。

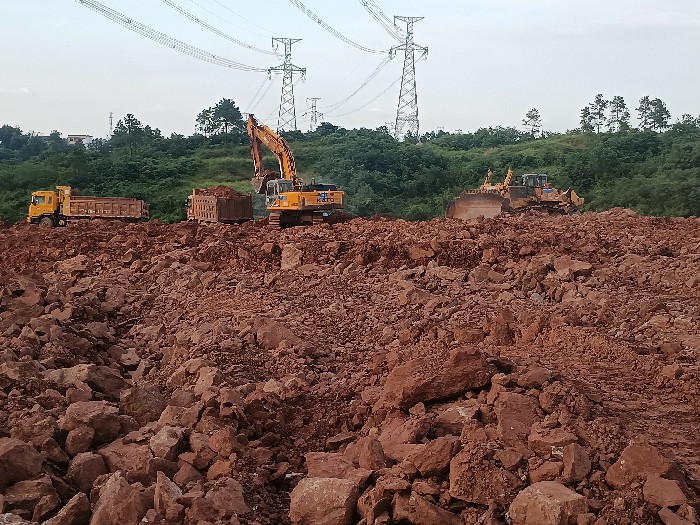

項目完成了從場地平整到主體樁基的全系列基礎工程,主要工程量包括:190萬立方米土石方工程;22萬平方米強夯地基處理;樁徑600毫米的灌注樁1645根;樁徑800毫米的灌注樁1600根;C20毛石混凝土擋土墻800立方米、骨架護坡280立方米。
工程于2023年11月10日開工,2025年12月1日完工,歷時782天,圓滿完成合同工期目標。在施工過程中,項目團隊成功應對了一系列復雜技術挑戰:精準測量與計量,高效完成190萬方土石方調配;優化施工參數與監測,實現對鄰近一期電廠的“零干擾”施工;在工期緊、雨季長的條件下,合理安排工序,保障3245根樁基高質量完成;對超過10米深的煙囪基礎開挖等危大工程實施重點管控,確保絕對安全;協調大量設備與人員,實現高效、有序的并行施工。
工程質量合格率100%,全面滿足設計與國標要求。在整個長達兩年多的施工周期內,成功保持“零事故、零污染、零職業病”的卓越HSE紀錄。受到業主及總包單位的予高度評價,一致認為我公司在項目質量、安全、進度及復雜工況協調方面工作表現優異,為信豐電廠這一省級重點能源項目的順利推進奠定了決定性基礎。
