烏茲別克斯坦錫爾河電廠取排水口基坑支護工程
4/3/2026 6:21:45 PM
本項目是烏茲別克斯坦錫爾河二期大型聯合循環電站的關鍵配套工程,取水口位于河中、排水口臨河,施工區域水深最大達5米。作為集團公司在海外承接的首個EPC基坑支護工程,項目從設計到施工均由集團公司全面負責,充分彰顯了在復雜水文地質條件下巖土工程領域的綜合技術實力。

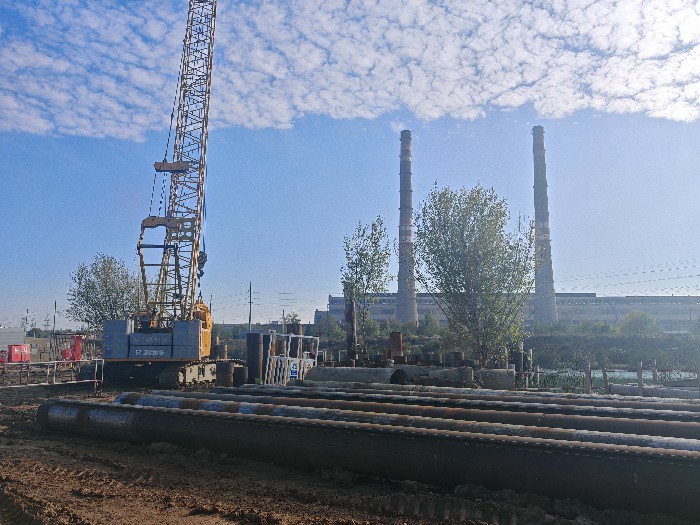

工程于2024年9月開工,2025年10月完工,順利實現質量驗收合格及職業健康安全與環保“零事故”目標。項目采用鋼管樁圍堰支護體系,累計完成取水口鋼管樁105根、排水口鋼管樁96根,并配套實施了鎖口止水、鋼支撐架設及動態監測等系統化支護措施。
針對水下施工的核心難點,項目團隊制定了專項措施:鎖扣進場前逐根檢查修復,涂抹黃油并填充遇水膨脹止水條,有效控制了圍堰滲水量至0.6m³/h,低于規范限值;圍堰施工中遵循“隨挖隨支”原則,分層架設鋼支撐并施加預應力,結合樁頂位移、支撐軸力等動態監測,及時預警并處置隱患,保障了圍堰結構整體穩定,未發生坍塌、涌水涌砂等事故。
此外,項目遵循IFC國際標準及多國規范,參建人員來自十余個國家。項目部建立標準化質量安全流程,強化NCR閉環管理,實現問題快速響應;通過200KW發電機保障供電、優化鋼管樁堆放與施工流程,提升了海外工程資源適配能力,為公司開拓海外樁基市場積累了寶貴經驗。
